向質量月獻禮 | 中國能建廣電工程局貴港項目全容量并網
近期,由中國能建廣電工程局承建的貴港白花山風電場(一期)項目(以下簡稱“貴港項目”)全容量并網運行。貴港項目建設規模為70兆瓦,安裝了9臺6.25兆瓦和2臺7.15兆瓦風電機組,年平均上網電量約1.47億千瓦時,每年可節約標煤約4.45萬噸,減排二氧化碳約10.94萬噸,具備一定社會效益、環保效益和經濟效益。建設期間,貴港項目的干部職工先后克服吊裝工期緊、機位較分散、雨水多、道路泥濘等各種挑戰,在7個月內,保證項目安全、質量,實現了從無到有、“0”到“11”的完美跨越,為全國質量月獻禮。
一、一里一里鋪好“質控”之路
貴港項目位于廣西貴港市港北區豐鎮、大圩鎮一帶的山脊,五月份當地就已經進入雨季。泥濘的山地土路,雨水沖刷下滑坡、塌方的風險,超長、超寬、超高、超重風機設備又對道路要求極高。每臺風機五節塔筒須用五輛超寬超長大功率的運輸車,三片葉片則得廠家專用葉片運輸車,運輸的難題對項目施工、質量把控都帶來極大挑戰。貴港項目部提前策劃,明確了“要想富,先修路”的工作思路,精心組織編制道路專項施工方案,采取路面鋪設山皮石、部分路段鋪設碾壓混凝土、路肩砌筑排水溝、有塌方可能的路段砌筑擋土墻等方法,嚴格遵守“三檢制”要求,盡量減少雨季對道路運輸的影響。項目部專人全程跟蹤,及時辦理大件道路運輸許可證,做好道路橋梁承載力安全評估、高壓線路交叉跨域等問題。
項目新修場內道路21.67公里,一套完整的風機設備運輸到指定機位需要8次經過狹窄、坡度大、轉彎急、障礙物多的進場道路,跨越500千伏超高壓線路和橋梁,但在貴港項目部的努力下,設備運輸全過程安全、及時,運輸設備均無質量問題,為整個項目質量建設打下堅實基礎。
二、一步一步組裝“質量”風機
風機基礎施工是項目建設的關鍵。貴港項目風機單臺容量最高是7.15兆瓦,是廣西陸上風電項目單機容量的頂峰;輪轂最高高度達120米;整機總重量約為700噸。風機容量及重量大、高度高,是“質控”的一大挑戰。項目部從風機基礎抓起,施工前,復測確認風機基礎坐標,嚴格原材料進場檢驗、混凝土試塊送檢。在混凝土澆筑前、澆筑中、澆筑后,不斷復測基礎環水平度,做好大體積混凝土的溫控及養護,嚴格把控每一個環節、每一道工序,施工現場忙而不亂、推進有序。

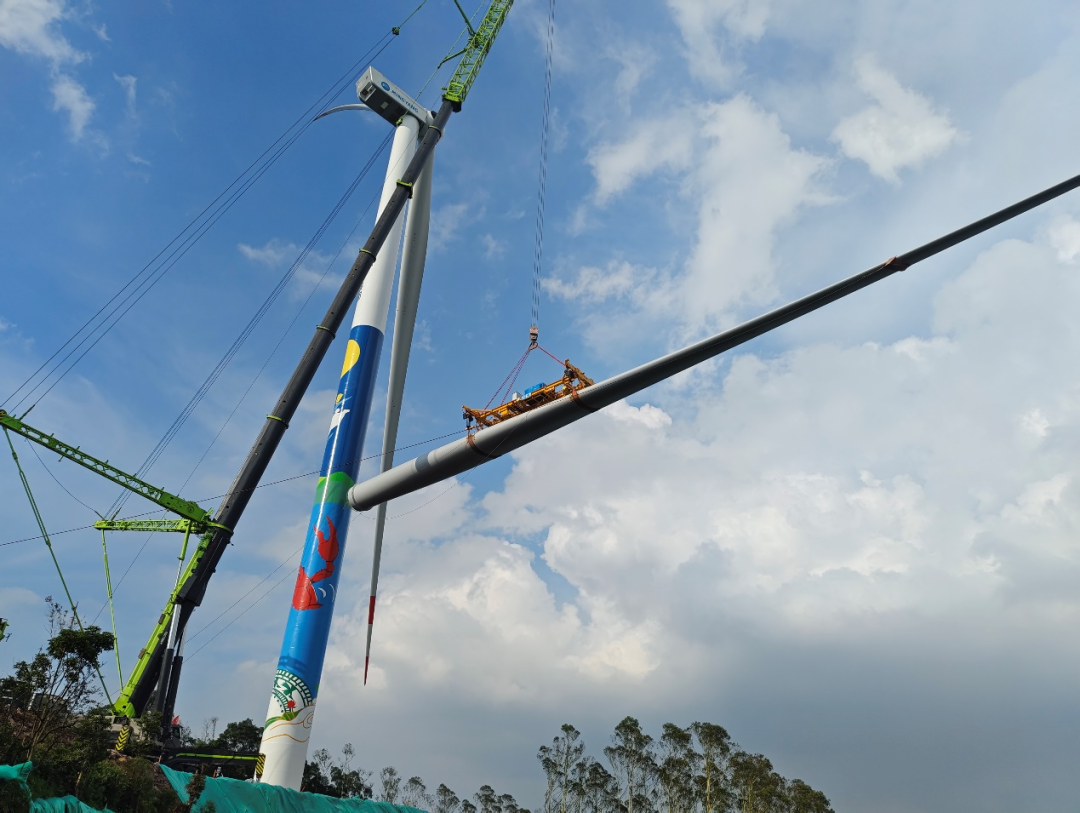

風機機組吊裝是項目建設的核心。風機平臺工作面狹窄,危險系數高,質量把控難度大。貴港項目部及時制定了吊裝前、中、后管控措施。吊裝前編制好風機機組吊裝專項方案,組織專家專項評審。根據風機特點,項目部采取單葉片組裝、汽車式吊車吊裝的方法,最大限度保證施工質量、節約施工用地。吊裝過程中專職安全員、技術員全程督導管控。每臺風機吊裝完成后,及時組織安全質量總結,汲取經驗,不斷提高吊裝效率,最終做到平均2天吊裝一臺風機,得到了業主的充分肯定。
三、一環一環成就“質量”項目
不辭辛苦,“質量第一”是貴港項目堅守的信念,“高標準達標投產,爭創精品工程”是貴港項目奮斗的目標。
自開工以來,貴港項目部日常檢查和專項檢查雙管齊下,配套落實,嚴格履行日檢、周檢、月檢,執行起重作業、土方開挖、鋼筋模板施工等專項檢查。安全教育和警示標牌一個不落,防控圍欄一處不漏。建立了特種作業人員臺賬,對所有進場人員進行三級安全教育,受教育率100%;組織防火、高空作業、起重作業、防觸電、防雷電等安全培訓16次;進場道路、施工進場所有易發生事故處均安裝標識標牌,共計51個;風機基礎、線路基礎施工時,周圍設置了安全圍擋,風機吊裝施工區域設置了安全警戒線,專職安全員全程監控,施工安全全面保障。
項目部定期召開質量專題會議,及時推廣公司科技創新成果及先進工法,組織班組交流學習,認真組織開展質量專項活動,強化質量控制,保證質量管理體系的有效運行。最終,貴港項目建設全過程,工程質量可控,分部、分項工程驗收合格率100%。
適逢2024年全國“質量月”,貴港白花山風電場(一期)項目已實現全容量并網,質量項目的建設打造,中國能建廣電工程局仍然在路上。我們將繼續深耕新能源建設事業,“加強質量支撐 共建質量強國”,弘揚工匠精神,厚植工匠文化,為建設制造強國,貢獻出中國能建廣電工程局力量。
